适用场景
- 已有声学设计需要施工深化
- 多专业交叉较多的声学装修项目
- 既有空间分阶段改造
- 需要施工记录与检测配合的项目

本页说明声学方案如何进入工程实施:从条件复核到节点确认、隐蔽检查和交付记录,避免设计与现场脱节。
现场信息用于区分声源、传播路径和可施工边界,避免用单一材料或固定数值代替诊断。
服务范围根据项目阶段组合,设计、施工、设备接口和测试边界在项目文件中明确。
了解相近空间的项目实景与工程实践。
声学构造经常与结构、机电、消防、灯光、设备和装饰交叉,接口确认是实施质量的一部分。
建筑、结构、机电、消防、装饰和设备单位共同会签
变更需记录原因、影响和确认结果
保护成品并安排适合的测试工况
项目可根据阶段拆分,但关键条件、变更和检查结果需要留存。
交付内容不以孤立数字表达,测试对象、条件、文件和责任边界应在实施前对齐。
验收对象、测点、工况、评价量和适用依据需在实施前明确。
材料合格资料、隐蔽节点记录、现场照片及测试资料按合同范围交付。
对设备启停、门窗状态、背景噪声等影响条件进行记录,避免脱离工况比较结果。
项目目标、技术路线、构造做法、工期、费用及验收方式,依据现场条件和双方确认的项目文件执行。
了解方案选择、现场条件与施工配合中的常见问题。
隔声和减振效果常受基层连接、封闭、穿透和支吊架等隐蔽节点影响。完工后这些部位难以检查,因此应在封板前按项目文件记录。
录音棚可能涉及隔声板材、吸声材料、弹性连接、隔声门窗、密封组件和扩散构件,也常与通风、空调、电气、消防及弱电系统配合。材料名称本身不能代表工程结果,关键在于性能参数、组合构造、节点连续性、防火环保要求和施工质量。选材前应先明确声学目标、基层条件与维护需求,再由设计文件确定适用规格。
查看完整答复录音室隔声应先调查外部交通、相邻房间、机电设备及内部节目声,再区分空气声、结构传声和管线传播。墙、顶、地、门窗与风口需要形成连续边界,但处理深度由原结构和目标决定,不必机械套用房中房。方案还要兼顾净尺寸、荷载、低噪声通风、消防、设备散热和检修,并通过节点文件指导施工。
查看完整答复资料不完整也可以先沟通;涉及正式方案和报价时,再按项目阶段补齐。
项目地址、空间用途、面积层高及平面图
噪声出现时间、设备型号与运行状态
相邻空间关系、现场照片或短视频
目标、预算范围、计划时间及物业限制
已有检测、设计、装修或设备资料

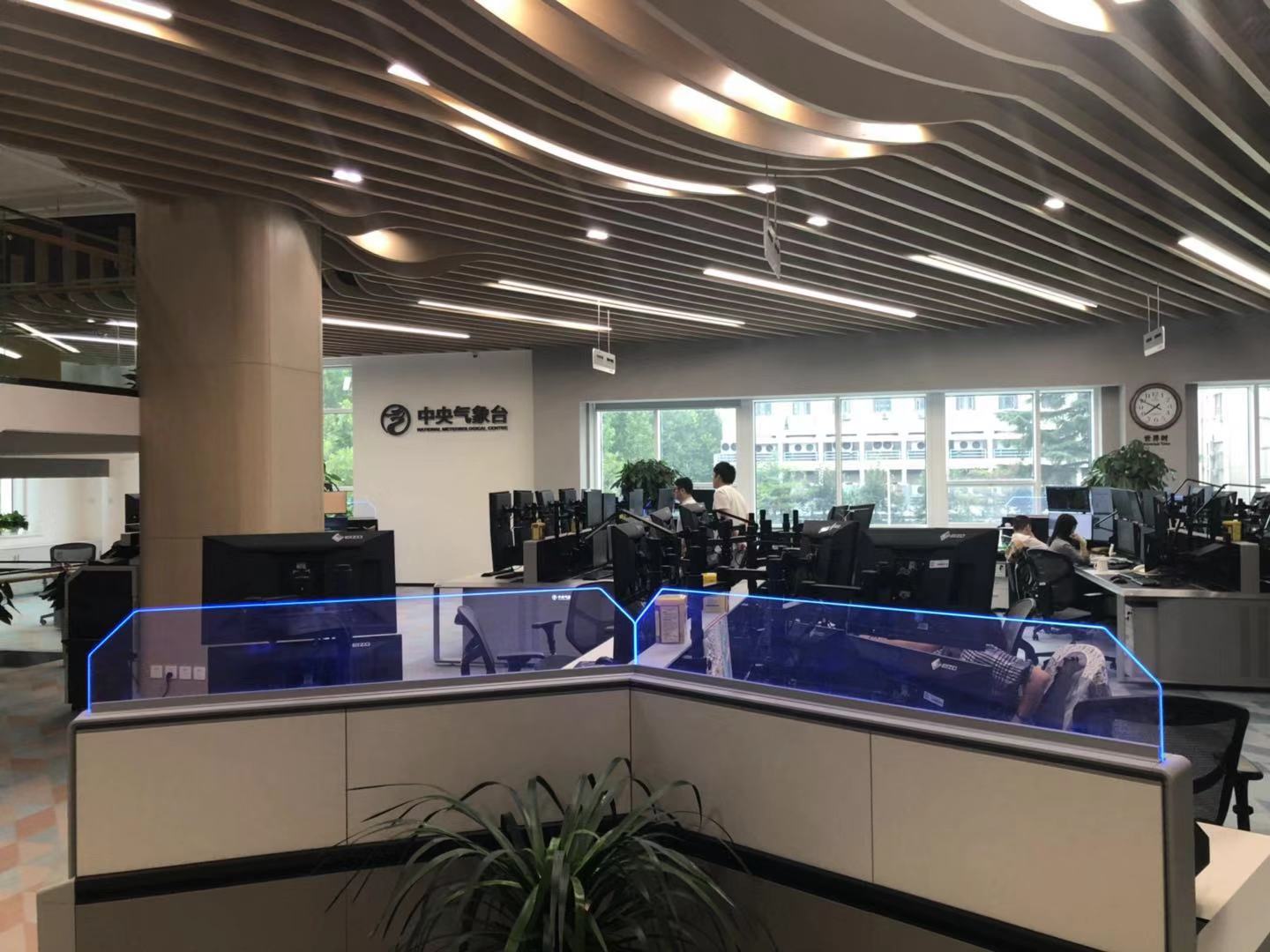

中央气象台气象监控大厅:在保留原装修、维持日间办公的条件下开展吸声设计与夜间施工。1.35秒为改造前测量值,0.6秒以下为设计目标。
酒仙桥住宅:结合空心墙、内保温墙和吊顶承托条件,协调墙顶处理、灯具与饰面恢复。
薄型吊顶:本项目骨架底口到顶面约7厘米,完成面约9.5厘米;查看骨架、填棉、板层和饰面衔接。
住宅隔音墙:两面墙共23平方米,记录线盒、龙骨、填棉、隔音毡与错缝板层等18项工作。
封板前核对骨架承托、填充连续性、隔音层搭接、线盒及穿孔节点,并留存现场照片。完工后检查板面、接缝和饰面衔接。施工外观检查不能代替声学测试;如项目安排测试,应分别明确指标、设备运行状态、门窗状态、测点与记录内容。
提供项目名称、问题部位、出现时间、现场照片,以及后续装修或设备变化情况,便于安排核查。保修对象、期限与范围按本项目约定执行。
