住宅情况与施工范围
业主新购住宅正在装修,希望处理与邻居之间的墙体声音。房屋为剪力结构,分户墙以轻体砖为主;业主重视材料选择,能够接受的墙体加厚不超过10厘米。三木承接了两面墙、共23平方米的隔音处理。
本案当时记录的预算为15000元,初步约定工期2天。这是该项目当时的范围和安排,不是当前统一报价或所有住宅的工期。
本案材料组合
- 隔音毡:本案采用西班牙进口B50,厚2.6mm,宽1.22米,双层使用。
- 吸声棉:静之源聚酯纤维棉,记录容重32kg/m³、厚50mm。
- 石膏板:北新龙牌,12mm与9.5mm双层组合。

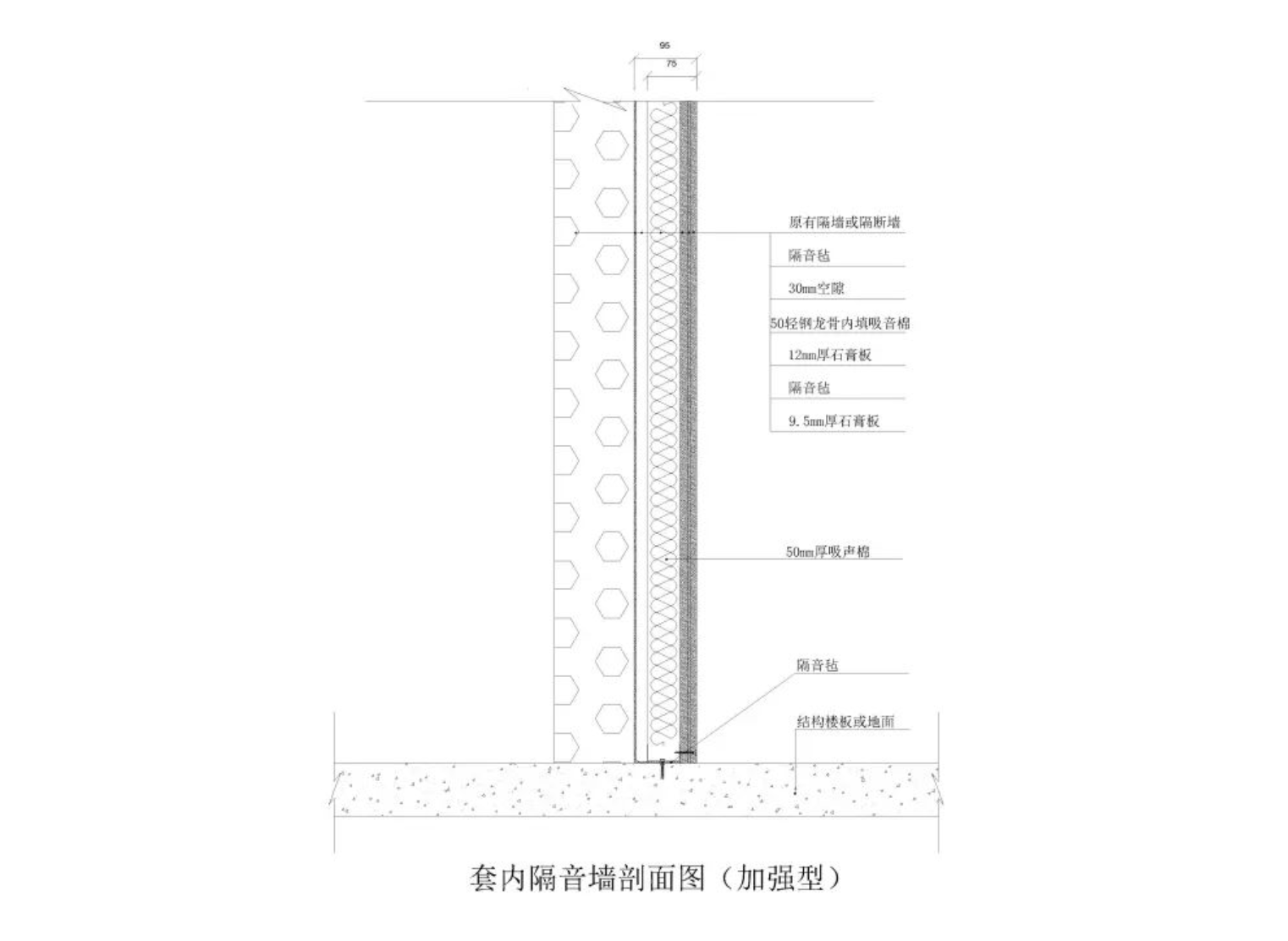

龙骨与原墙留出约1—2厘米的间隔,配合吸声棉、隔音毡和石膏板形成复合墙体。
十八项施工工作
- 拆除原墙线盒。
- 用石膏粉处理线盒和线槽。

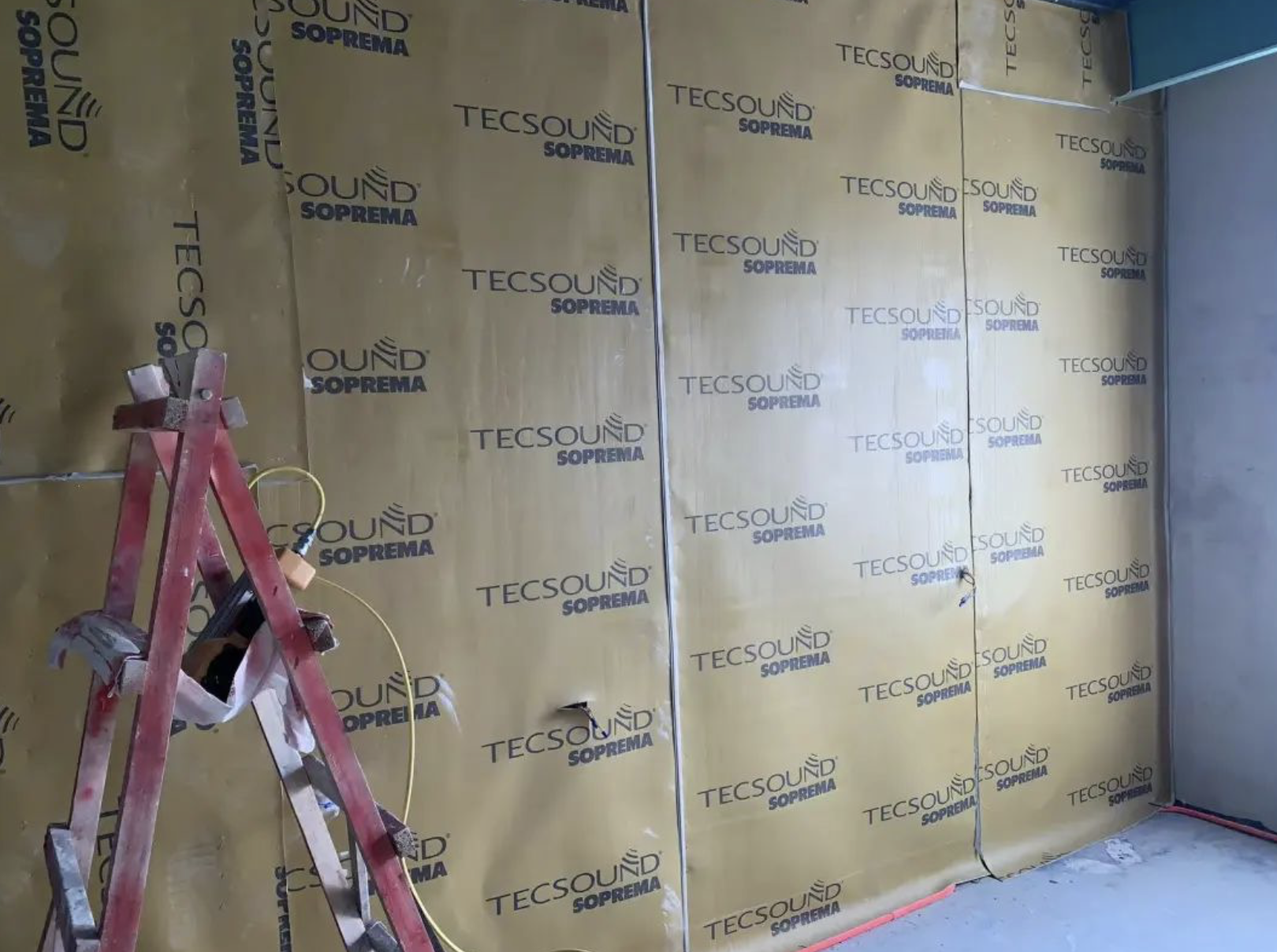

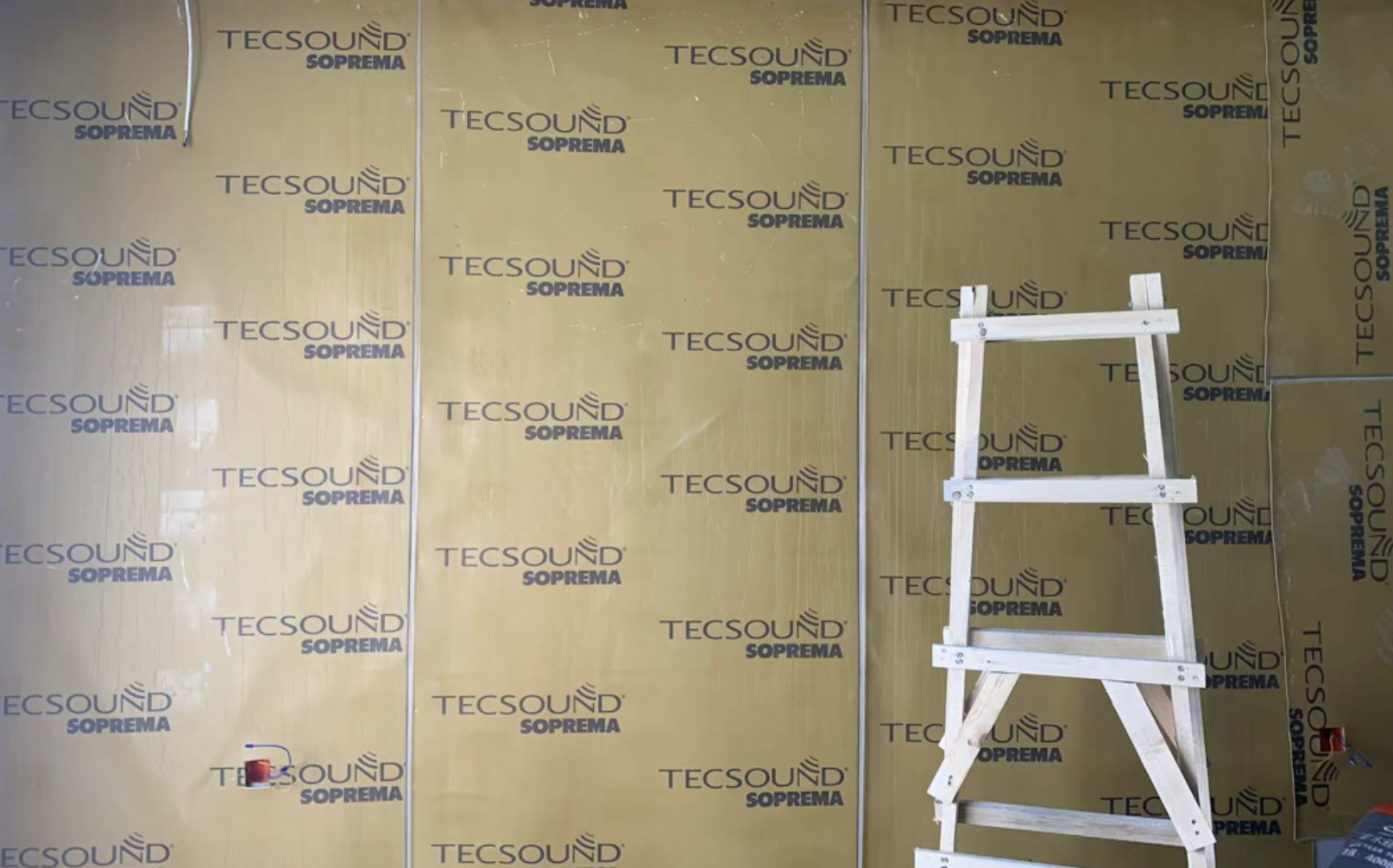

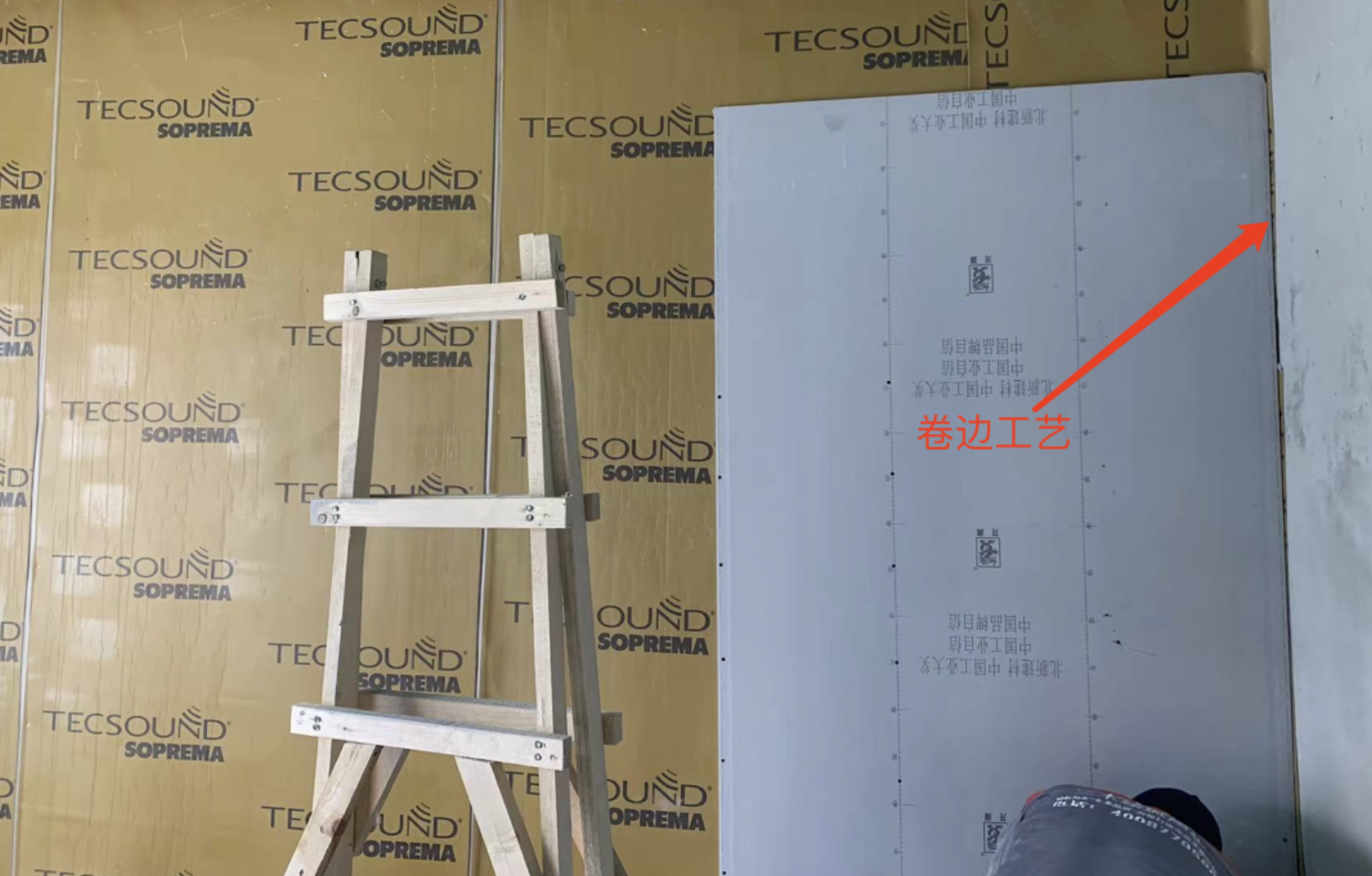

- 原墙加装隔音毡,搭接并在四周卷边,本案记录卷出10厘米。
- 固定天地龙骨,与原墙留约1厘米,使用激光校竖直。

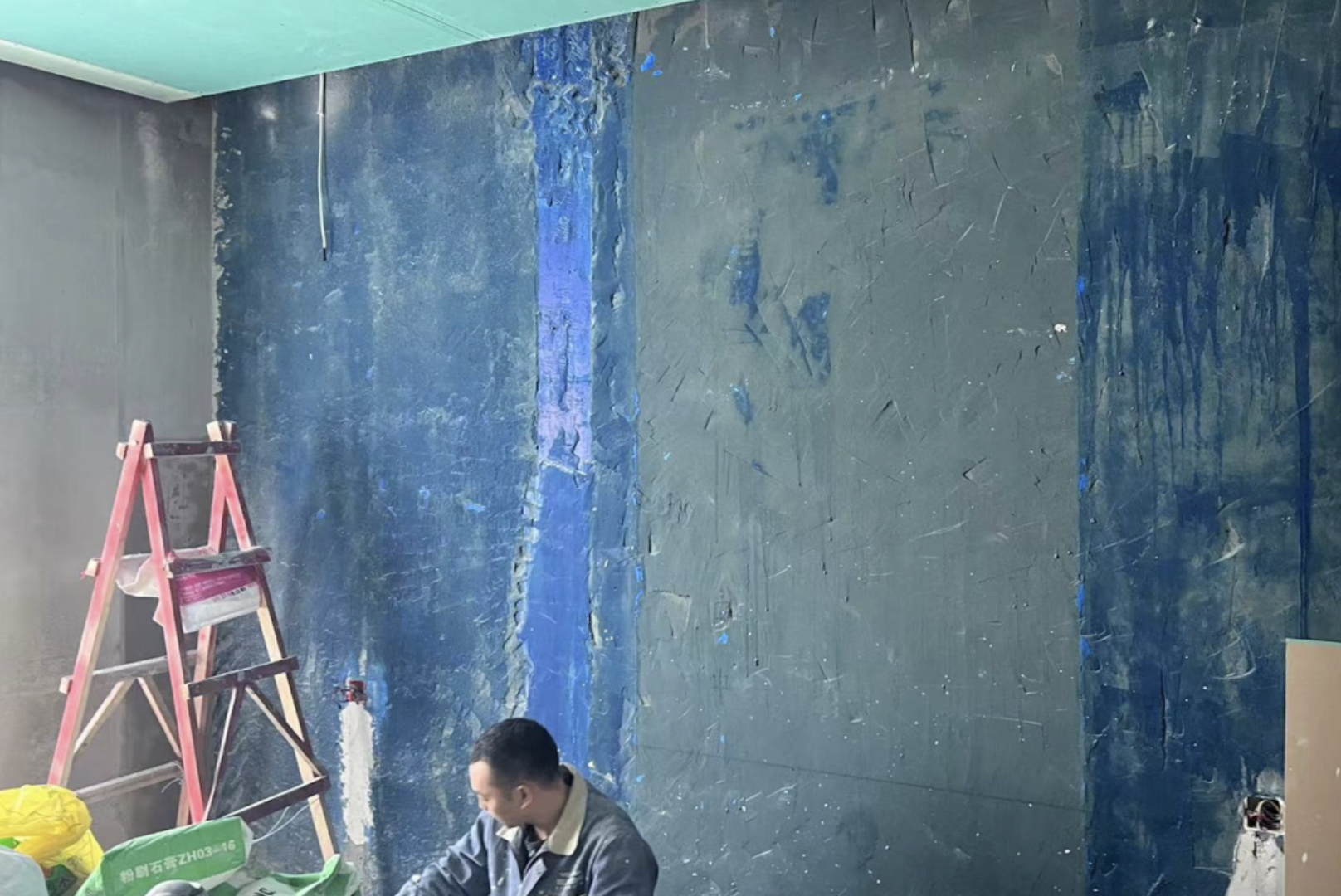

- 处理天地龙骨压住隔音毡的搭接部位,使其平整。
- 固定天地及两侧龙骨;本案塑料涨栓间距40—50厘米,固定点配隔音毡垫。
- 用铆钉或平头螺丝连接龙骨。

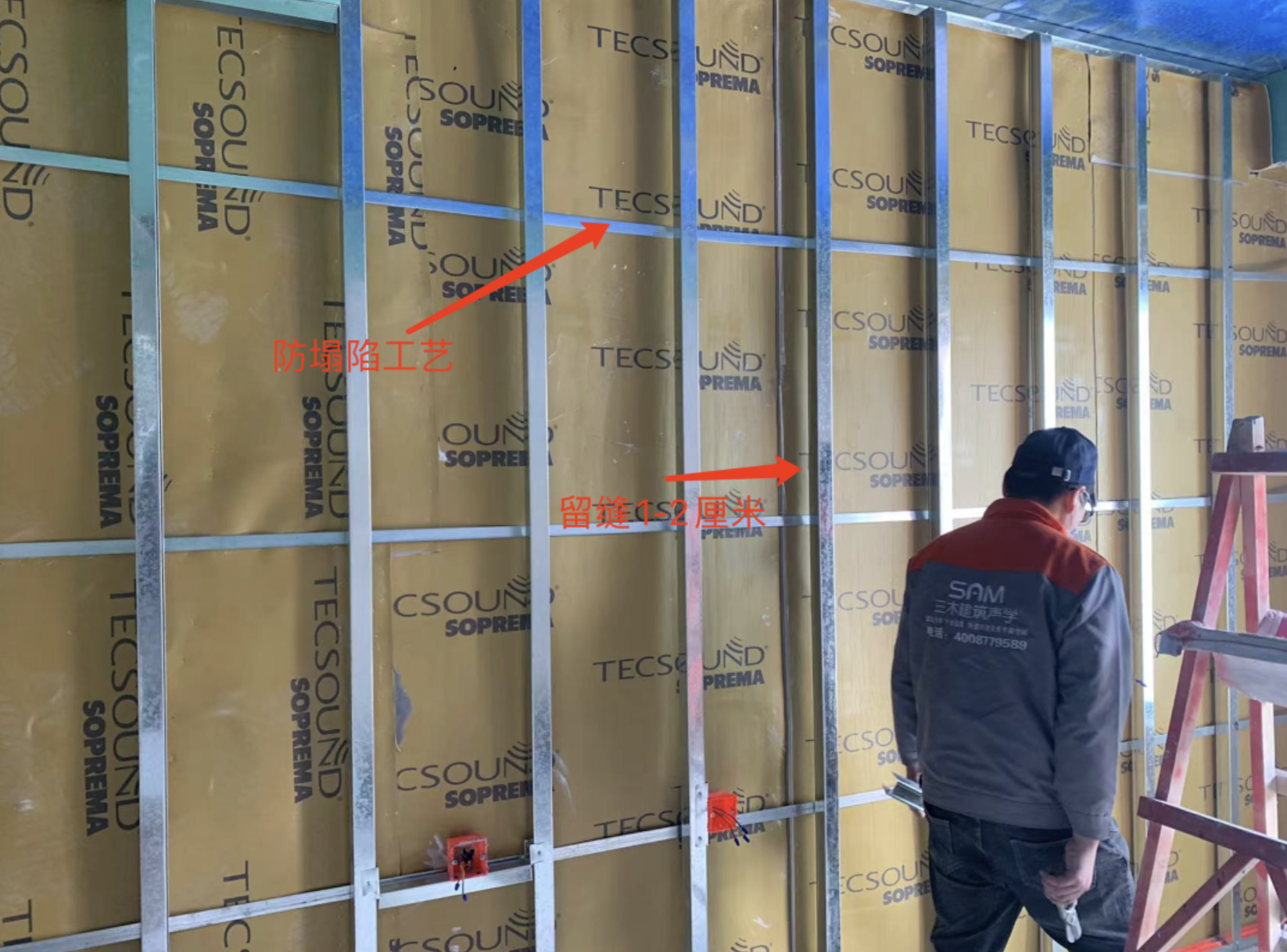

- 本案竖向龙骨间距400mm。
- 竖向龙骨背侧加装扁铁并固定。
- 线盒包裹隔音毡,以轻钢龙骨固定,背部填棉,位置配合完成面。
- 在龙骨内填充50mm厚吸声棉,检查空隙。

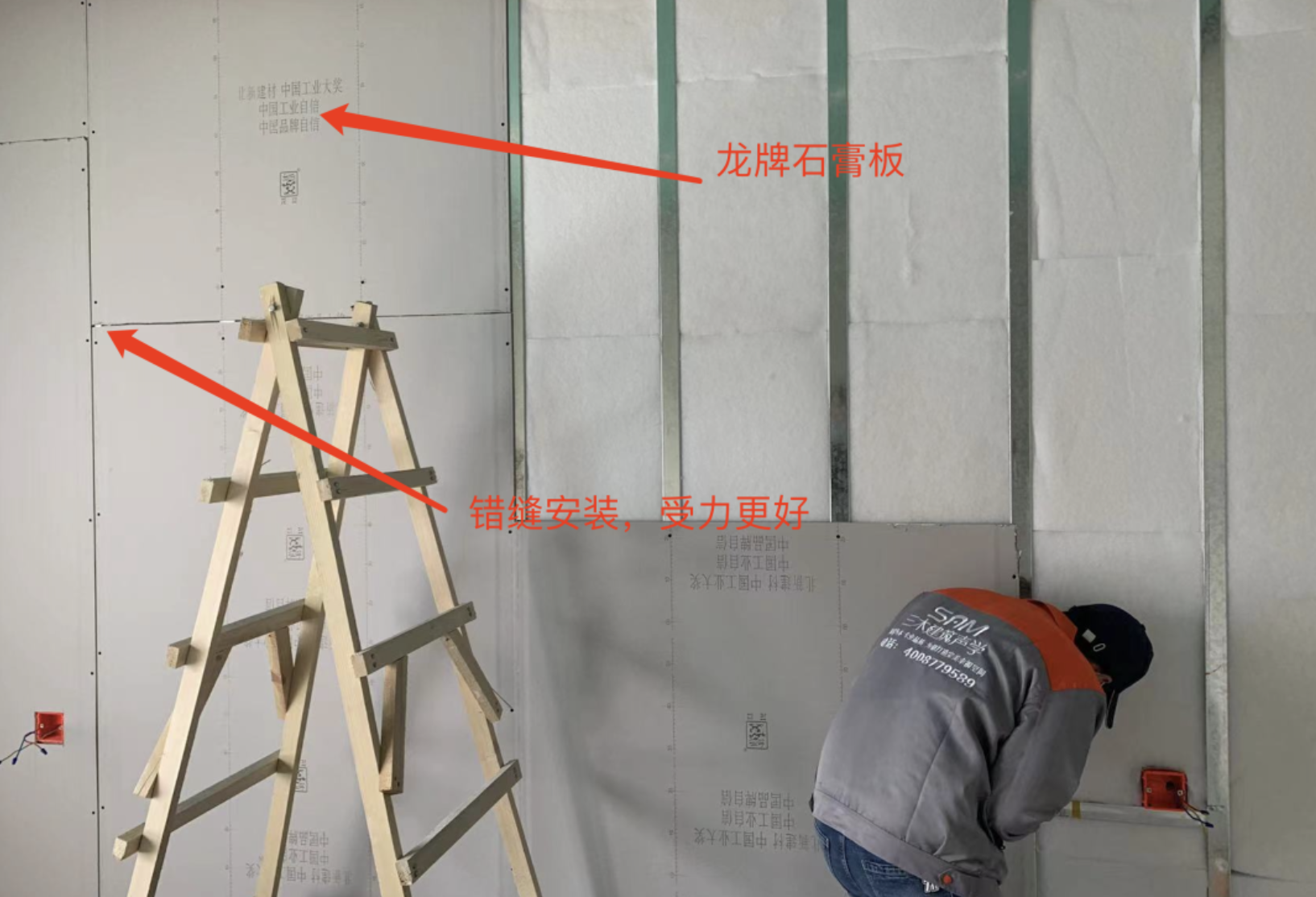

- 安装第一层石膏板,长度需要拼接时错缝;本案记录螺丝间距40—50厘米。

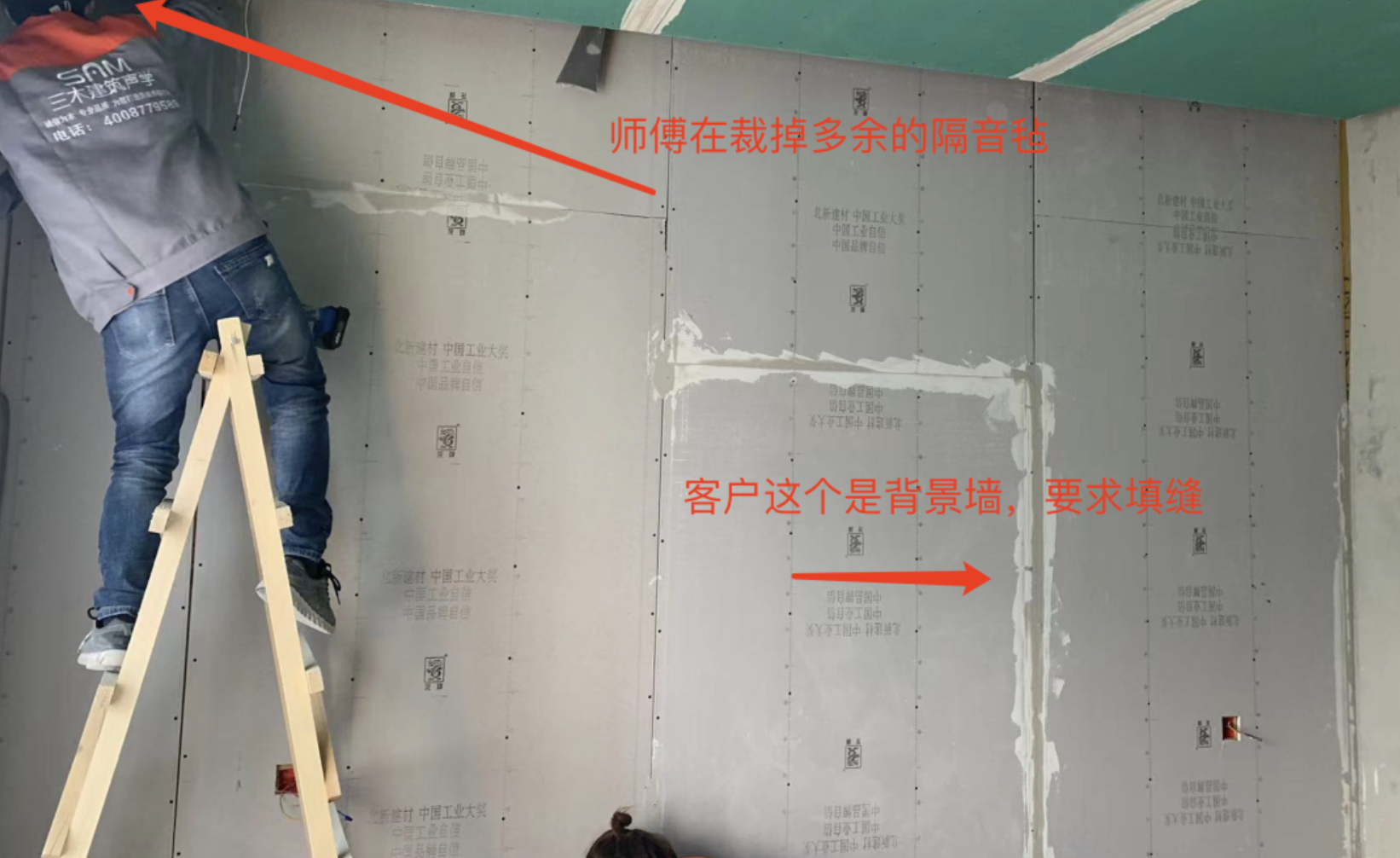

- 修整四周多出的隔音毡。

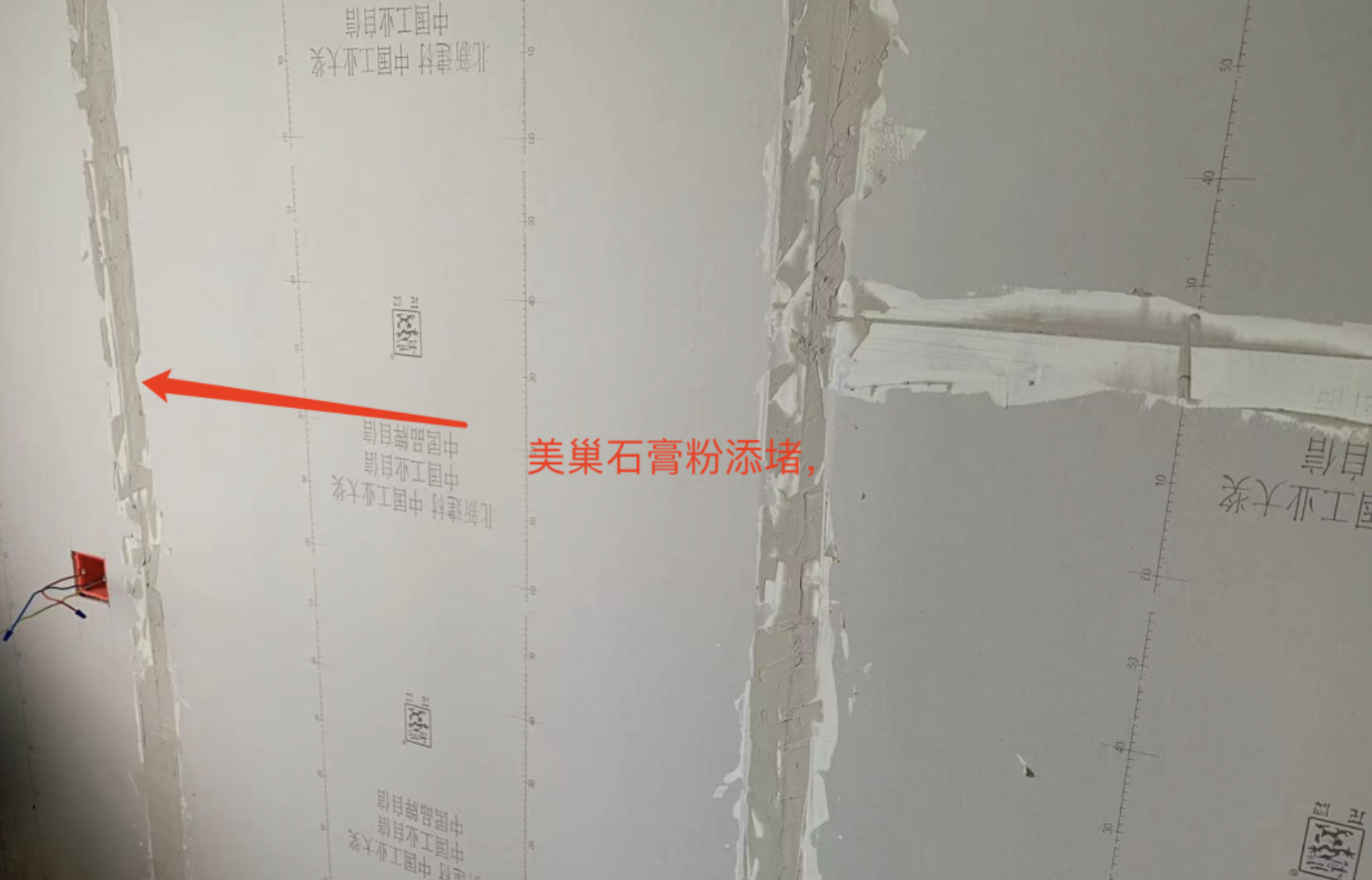

- 用石膏粉填堵第一层板缝和钉眼。

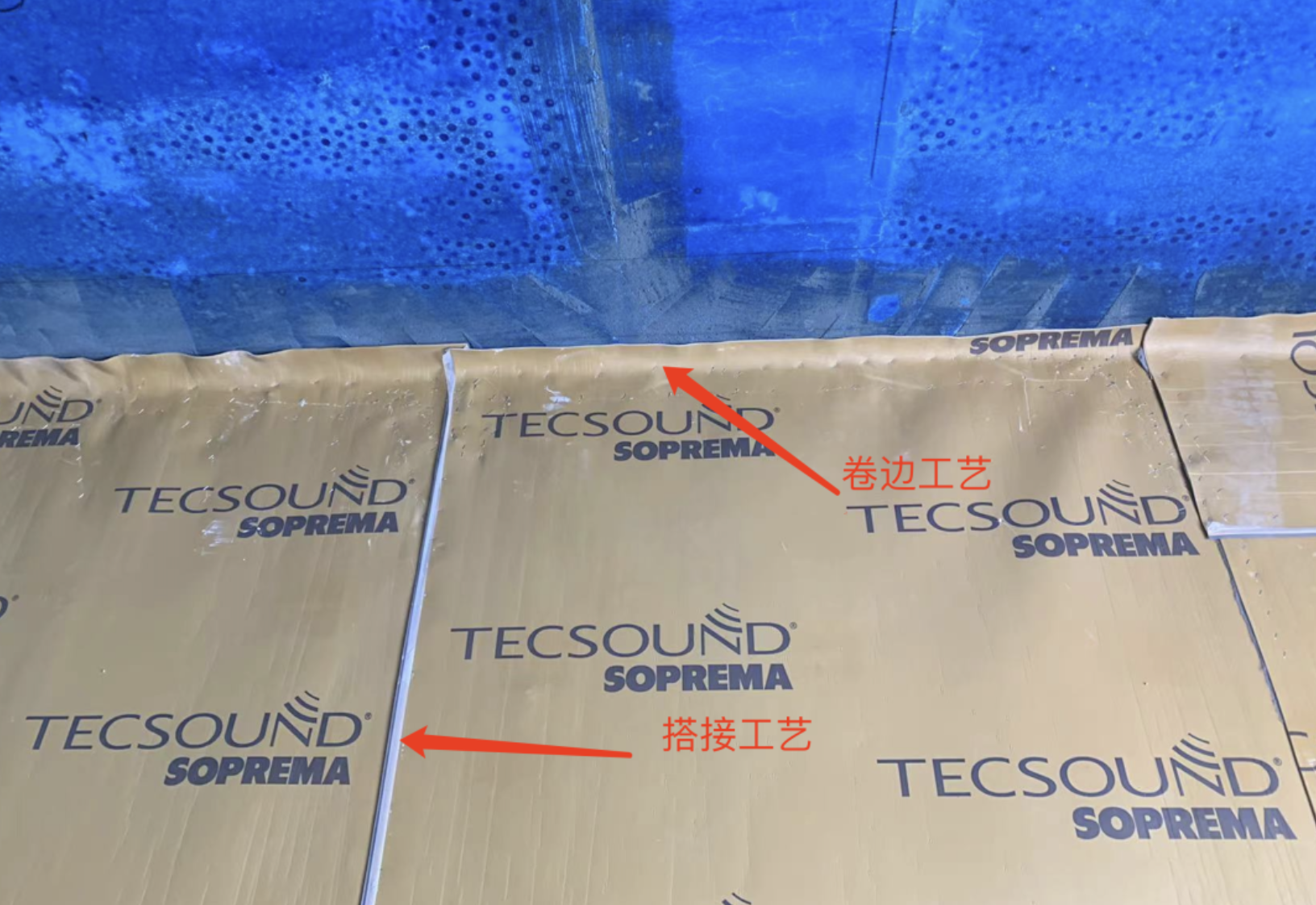

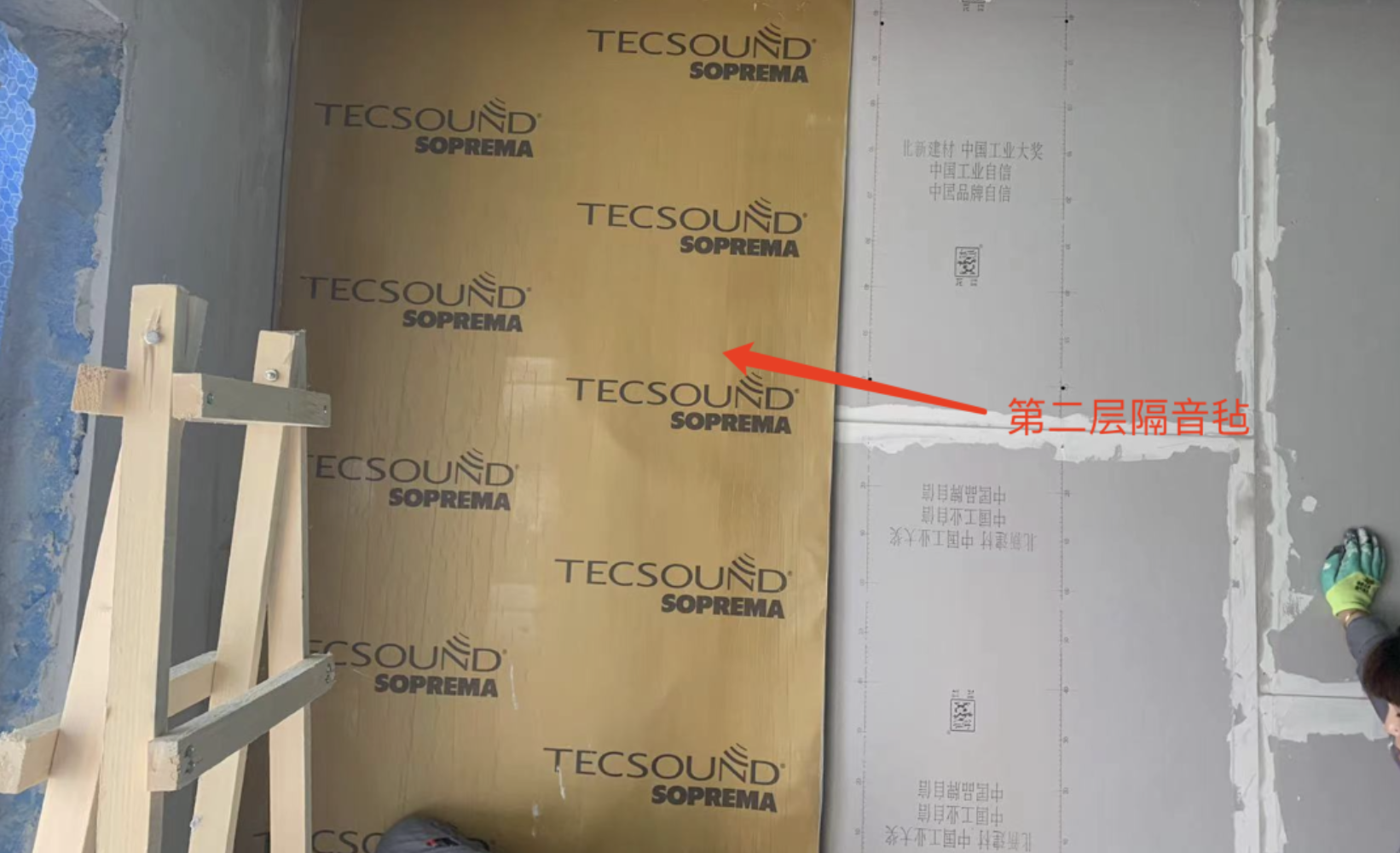

- 安装第二层隔音毡,采用搭接并在四周卷出约3厘米。

- 安装第二层石膏板,与第一层错缝;本案50mm自攻螺丝间距20—25厘米,板缝5—8mm。

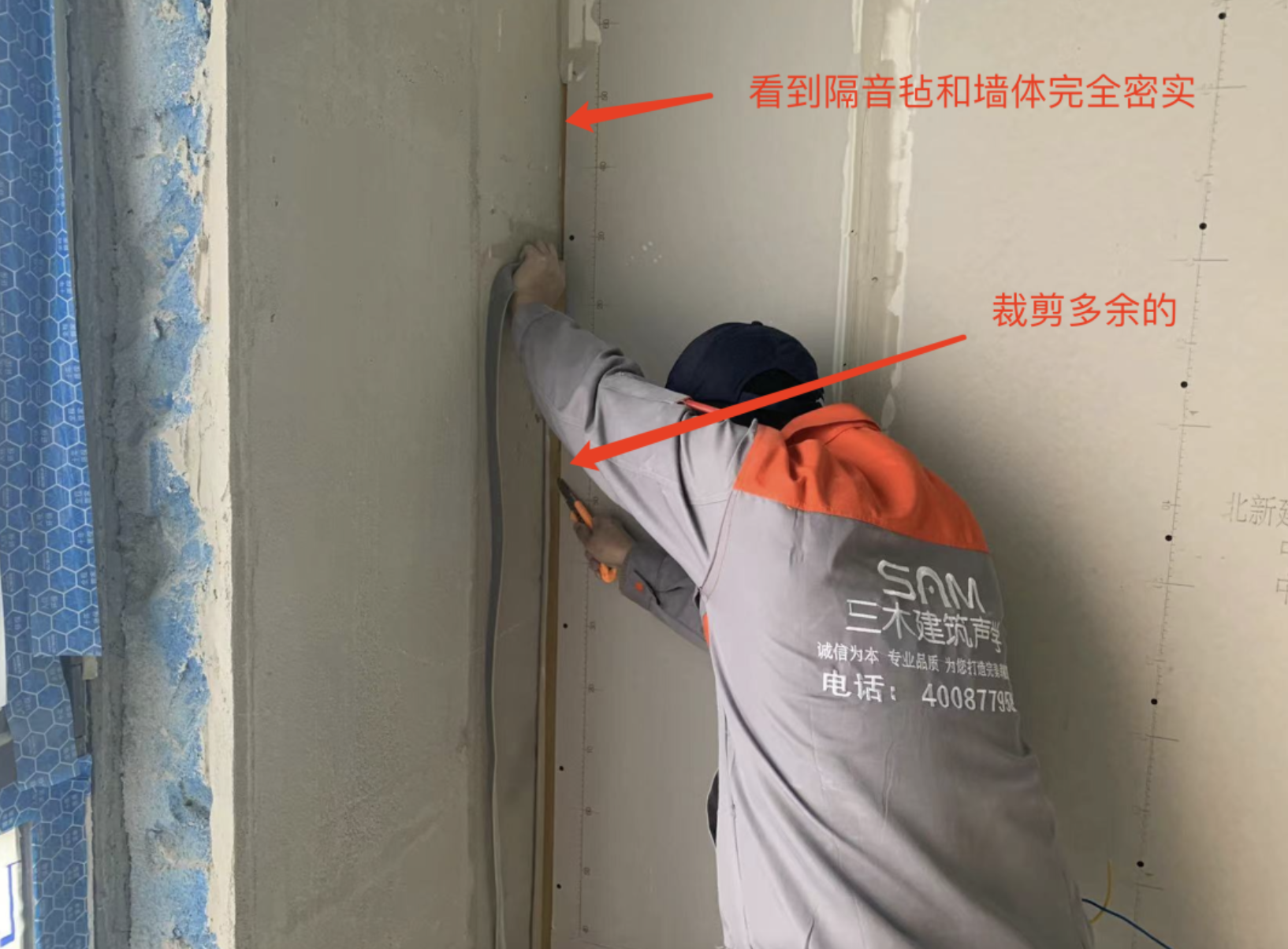

- 裁齐四周隔音毡。
- 面层板缝处理与业主后续刮腻子工序衔接。
以上尺寸对应本案节点记录,新的项目仍需结合墙体、固定条件和施工图确定。
本案检查与恢复
本案施工方案列出的检查项包括:平整度不大于5mm、垂直度误差不大于3mm、表面缝隙一致、自攻螺丝无外冒,并检查板面塌陷情况。这些属于当时的施工检查要求,不是隔声检测结果。
现场记录保留了从第一层隔音毡、龙骨和吸声棉,到第一层板、第二层隔音毡、错缝面板及最终完成面的过程。施工时还处理了材料搬运、线盒外移、收口和后续饰面衔接。
