悬浮隔音吊顶(脱顶式)工艺:结构、材料与施工流程

介绍由四周墙体承托的脱顶式悬浮隔音吊顶,比较连接方式、材料和三档参考配置,说明价格组成、选型与八项施工工作。

北京三木合力建筑装饰工程有限公司 · · 住宅隔音

什么是悬浮隔音吊顶(脱顶式)

楼上脚步、拖椅子、掉物等声音,是住宅吊顶咨询中常见的问题。脱顶式悬浮隔音吊顶的构造特点是:骨架不用吊钩挂在楼板上,而由四周墙体上的角钢承托,在骨架与原楼板之间留出空腔。

骨架不触顶、四周角钢承托、隔音棉填充、隔音毡与石膏板组合、错缝和密封,是这套工艺的几个要点。骨架脱开楼板,并不等于墙体等其他传声路径一并消失。

与弹性减振吊顶有什么不同

左右滑动查看完整表格 →

对比项弹性/减振吊顶悬浮吊顶(脱顶式)
骨架与楼板通过弹性吊挂件连接骨架不通过吊钩与楼板硬连接
承托方式吊挂于楼板四周墙体角钢承托
连接处理思路在吊挂连接处设置减振避免骨架通过吊点直接连到楼板
本文比较的厚度约19cm以上约9.5—15cm
减振部件吊挂系统采用减振部件本文脱顶骨架不使用楼板吊钩

表中厚度是本文所述方案的比较,不是所有吊顶的统一尺寸。选型仍需核对墙体承托、房间跨度、荷载、管线和净高条件,不能仅以是否有减振器判断另一种系统必然无效。

脱开、质量、填充与密封

  • 脱开:让骨架不通过吊钩与原楼板硬连接,关注墙侧承托及交界节点。
  • 质量:由石膏板、隔音毡等形成复合板层,按具体材料和构造配置。
  • 填充:隔音棉放入空腔,注意填充连续性。
  • 密封:处理板缝、边角与开孔,不让材料层数替代节点检查。

结构组成与薄型配置示意

承托部分由墙侧角钢和阻尼垫组成,角钢上布置铝合金骨架;空腔内填棉,板面系统采用隔音毡与石膏板等材料。以下为单毡、单棉、单层板的经济薄型配置示意,不是承托或跨度的施工详图。

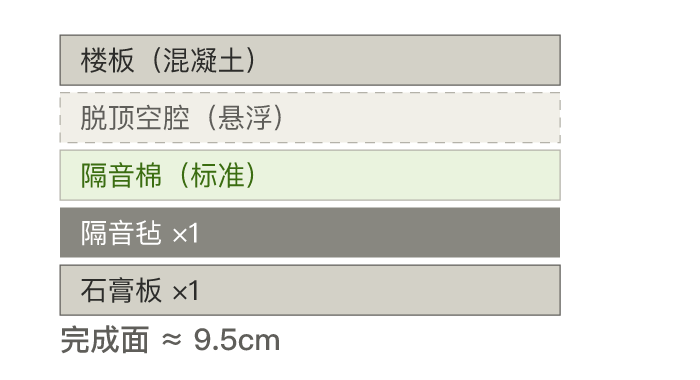

经济薄型配置示意:单棉、单毡、单层石膏板,完成面约9.5cm · 点击放大

墙体承托、骨架跨度与荷载应结合现场确定。双层板等其他配置的板层组合和施工顺序,需要在对应方案中明确,不能由此图直接套用。

核心材料与承托节点

左右滑动查看完整表格 →

材料本文选用配置对应工作
隔音毡德国阿乐斯蓝鲸;2mm,5kg/㎡配置复合板层,处理搭接和卷边
隔音棉隔音宝超级咖棉;100kg/m³,4cm填充空腔,检查边角与骨架周边
骨架定制、一次成型铝合金骨架由四周墙体侧的角钢承托
板层双层石膏板配置采用错缝处理板缝,并衔接饰面
接缝材料本文采用石膏粉填缝按板层节点进行施工

本文墙侧节点为角钢加阻尼隔音毡垫、膨胀螺丝固定,所述固定点间距不大于60cm。这个参数属于具体方案描述,不能替代对墙体、跨度与荷载的核对。环保信息应对应所选型号的产品资料。

三档参考配置

左右滑动查看完整表格 →

配置主要材料本文讨论的场景市场参考(元/平方米)
经济薄型单层石膏板+单层隔音毡+标准隔音棉,约9.5cm预算、层高受限的住宅空间380—550
标准均衡双层石膏板+阿乐斯蓝鲸隔音毡+超级咖棉住宅卧室、客厅及家庭影音室550—750
双毡双棉双层石膏板+双毡+双棉,约15cm鼓房、录音棚、KTV等需进一步评估低频的空间800—1200

三档用于比较材料组合和空间占用,不能直接等同于完工效果等级。参考价含材料与人工,不含吊顶饰面(乳胶漆、灯位等),不是三木当前项目的正式报价。

价格由哪些部分组成

本文给出的市场参考分布为:材料费约55%—65%(隔音毡、棉、骨架、板材)、人工费约30%—40%、辅料运输约5%。这些区间用于理解费用项目,不是某个项目的精确成本比例。

  • 层数与厚度:不同材料组合对应不同工程量。
  • 材料规格:型号、面密度、容重等应与报价清单一致。
  • 施工面积与地区人工:会影响施工组织和计价。
  • 层高与现场条件:净高、搬运及操作空间会影响安排。

比较报价时,应同时核对税费、计价面积、拆除、运输和恢复项目的范围,不默认所有项目都已包括在参考区间内。

怎样选择适合的方案

  • 看噪声:记录脚步、拖拽、掉物、说话或设备声出现的位置与时段,检查楼板和侧墙路径。
  • 看层高:本文把2.7m以下住宅作为优先讨论薄型配置的情形;实际还需测量梁位、灯具、管线和完成面净高。
  • 看用途:卧室关注休息环境,影音室和鼓房等还需讨论低频与对相邻空间的影响,不按房间名称直接指定套餐。
  • 看预算:可优先沟通受影响的卧室等睡眠空间,再评估其他房间。
  • 看材料:同时比较材质、容重、面密度、产品资料及施工节点,不只比较单价。

仅贴隔音毡与完整脱顶吊顶不是同一施工范围。填缝材料应结合产品与节点选择,不把所有玻璃胶、结构胶一概判断为含有同样的有害物质。

八项施工工作

前五项为骨架与填充工作,后三项说明板层、隔音毡和收口内容。板层与隔音毡安装相互配合,具体层序由所选配置的节点安排确定。

  1. 四周弹水平线,结合完成面要求定位。
  2. 墙侧设置阻尼隔音毡垫,配合承托节点。
  3. 固定角钢,检查墙体与固定部位。
  4. 布置铝合金悬浮骨架,保持骨架不触顶。
  5. 填充超级咖棉,检查边角与空隙。
  6. 石膏板作业:按配置安排层数,双层板错缝安装。
  7. 隔音毡作业:落实搭接、卷边及与板层的配合。
  8. 收口与检查:处理板缝、边角、开孔,衔接石膏粉填缝和后续饰面。

沟通方案时,提供房间尺寸、层高、四周墙体情况、灯具与管线位置,以及噪声出现时段,便于把脱开、质量、填充和密封落实到具体工程。

咨询悬浮隔音吊顶方案

发送所在城市、空间用途、现场照片、平面图和噪声出现时段,沟通处理部位、空间占用与施工安排。
